提速5个月!给“超级发动机”加满油

转自: 2026-06-24 09:31:02

近日,中国电信青浦云湖数据中心第二路供电线路正式投用。原本还要再等5个月才能完工的双电源配套工程,经过施工方攻坚克难提前落地,这座国家级大数据项目自此拥有双路可靠供电,运行稳定性大幅提升,为上海落实东数西算战略夯实电力保障。

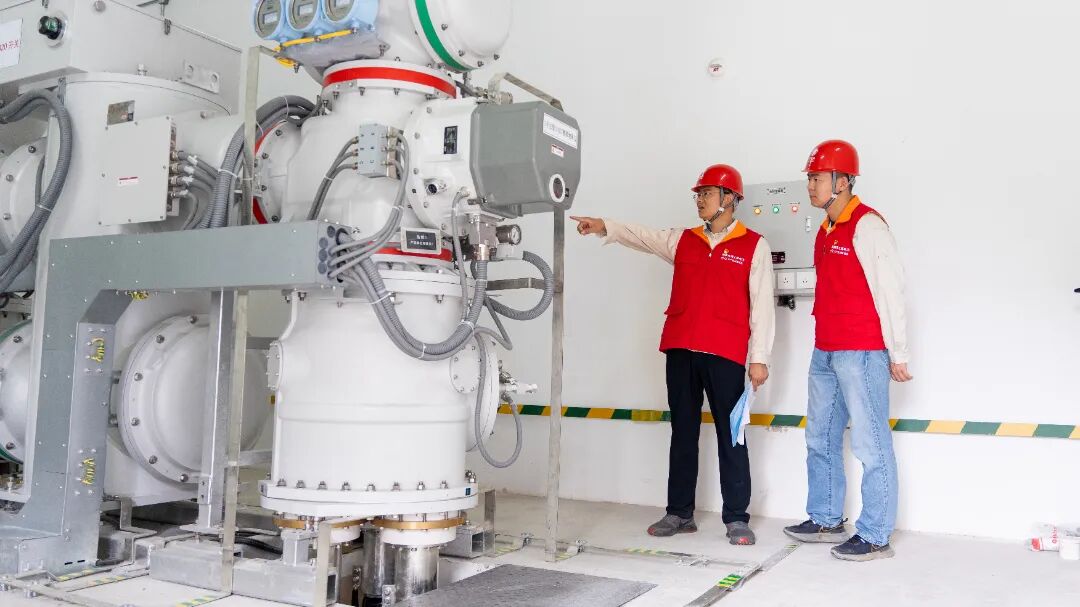

这套供电配套由国网青浦供电公司负责建设。项目负责人樊汝森打了个形象比方:双电源顺利送电,相当于给云湖数据中心这台拉动数字经济的“超级发动机”加满了稳妥的动力油。

云湖数据中心坐落于长三角示范区算力集群核心区,是全国重要算力枢纽。这里所用算力芯片全部实现国产自研,整体运算能力突破每秒万万亿次,同时能耗控制优异,是低碳环保的绿色大数据基地。

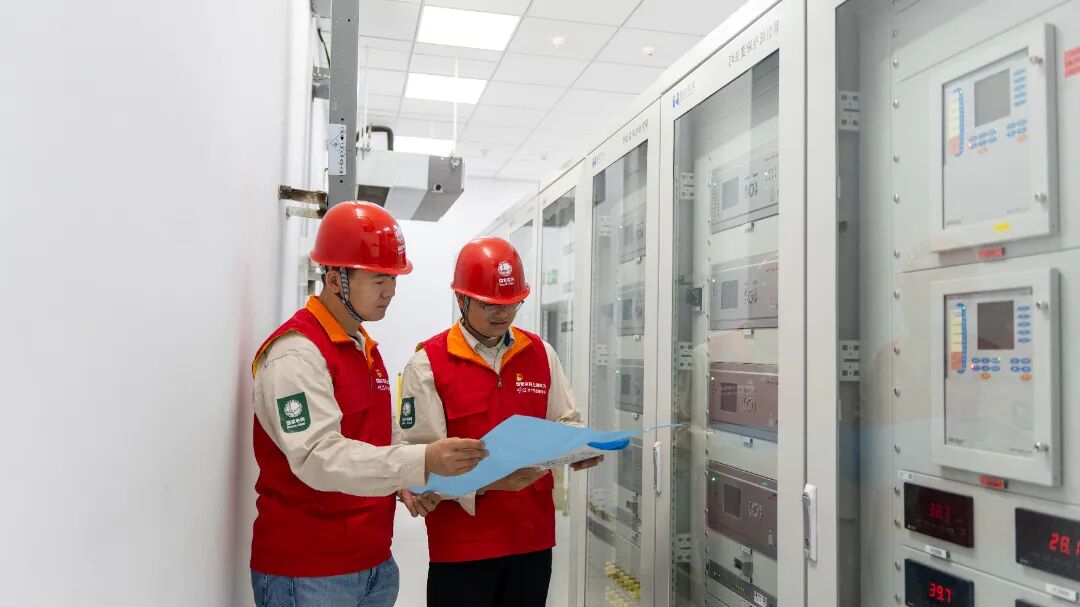

早在去年5月底,数据中心首条供电线路就已送电。按照原有规划,第二条线路要等新建110千伏章练变电站完工后才能接入。为尽快满足数据中心双电源刚需,青浦供电反复研讨,敲定临时过渡供电方案,依托在建变电站现有管线资源提前施工送电。

项目施工难度远超常规工程,多项基建同步开工、多条线路集中割接。建设期间,工作人员新改建地下电缆井44座、铺设电缆排管3.6公里,架设高压电缆12.4公里、架空线缆和光缆4.2公里,竖立钢管杆9根。

施工沿途还要避让青浦二水厂大型原水管道,横跨太浦河、拦路港两条市级通航河道。施工团队多方对接水务、航道主管部门,微调杆塔点位,避开水管管线,在不影响河道通航的前提下顺利完成跨河光缆铺设,逐一化解各类施工难题。

大数据机房最怕断电故障,双路电源互为备用,能最大程度规避停电风险。如今双电源提前投运,不仅筑牢数据中心安全运行底线,也为长三角跨区域数据互通、算力调配、数字产业落地筑牢电力后盾。
