新增供电容量24万千瓦!松江电网迎峰度夏再添新保障

转自: 2026-06-16 15:39:10

6月14日,随着3号主变压器平稳启动,发出低沉的嗡鸣声,位于松江区洞泾镇的220千伏沈砖变电站扩建工程正式投运。此次新增供电容量24万千瓦,将有效缓解区域电网长期重载运行的压力,为即将到来的夏季用电高峰提供坚实保障。

近年来,洞泾镇发展提速,一批专精特新企业相继落户,片区用电负荷持续攀升。作为核心供电枢纽,沈砖变电站原有的1号、2号主变压器长期处于高位运行状态。数据显示,仅2025年夏季用电高峰期间,两台主变压器负载率已分别高达81%和92%,设备过热风险增加,一旦发生单台故障,极有可能引发大面积停电,区域电网安全面临严峻考验。

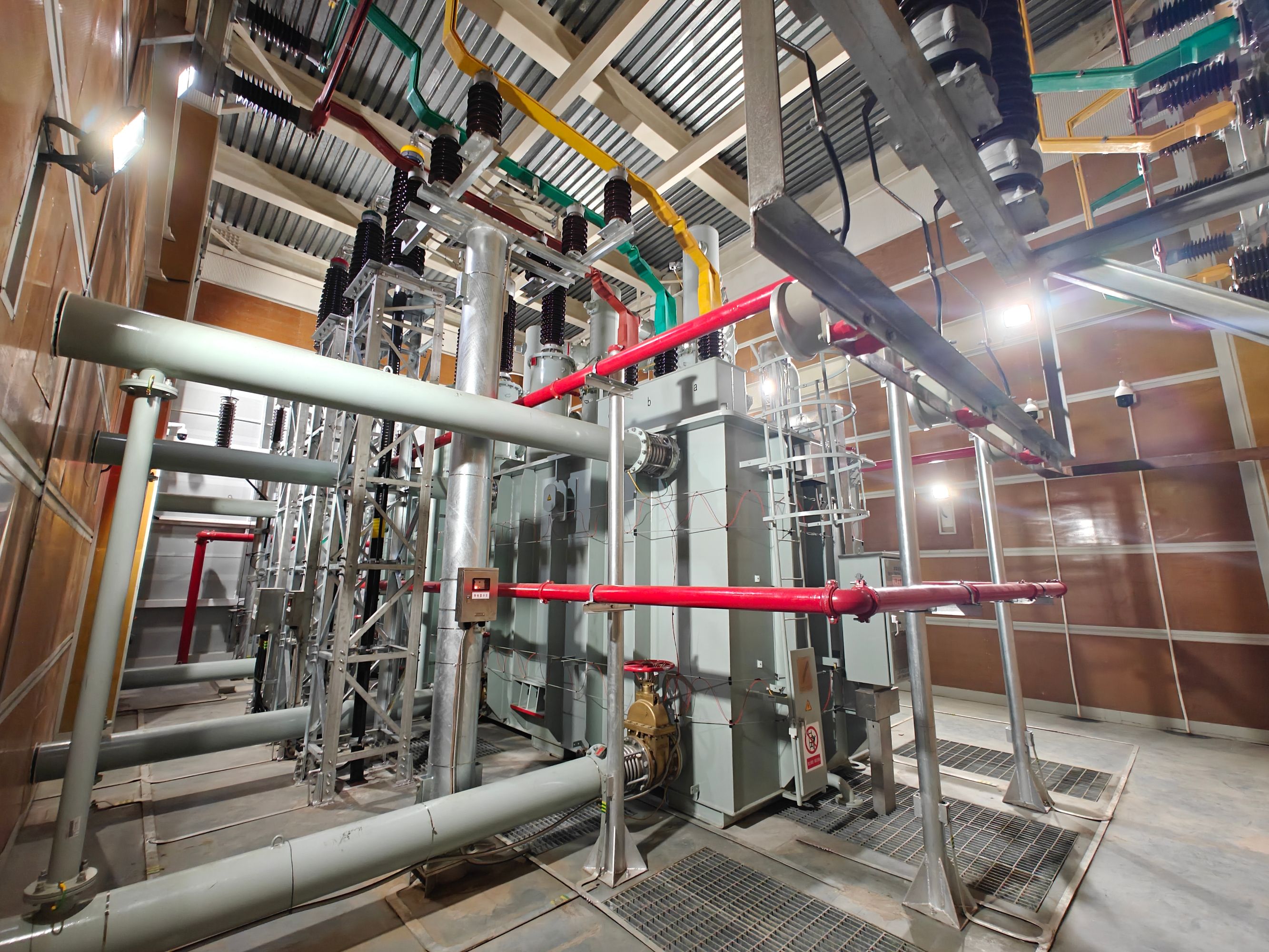

工程现场

为破解供电瓶颈,松江供电公司在市电力公司支持下,全力推进3号主变压器扩建。在工程现场,电力施工人员克服场地狭窄、工期紧张等困难,操作大型吊车将百余吨重的主变压器精准平稳地安放至基础上。随后,施工团队紧锣密鼓展开附件安装、抽真空注油和高压试验,反复校验每一组接线与参数,确保设备以“零缺陷”状态投入运行。

施工期间,松江供电调控中心科学统筹,精心编制专项应急预案,在保障用户不间断用电的前提下平稳完成电力负荷转移。现场严格落实各项安全制度,及时协调处置技术难题,确保各环节规范有序、风险可控。

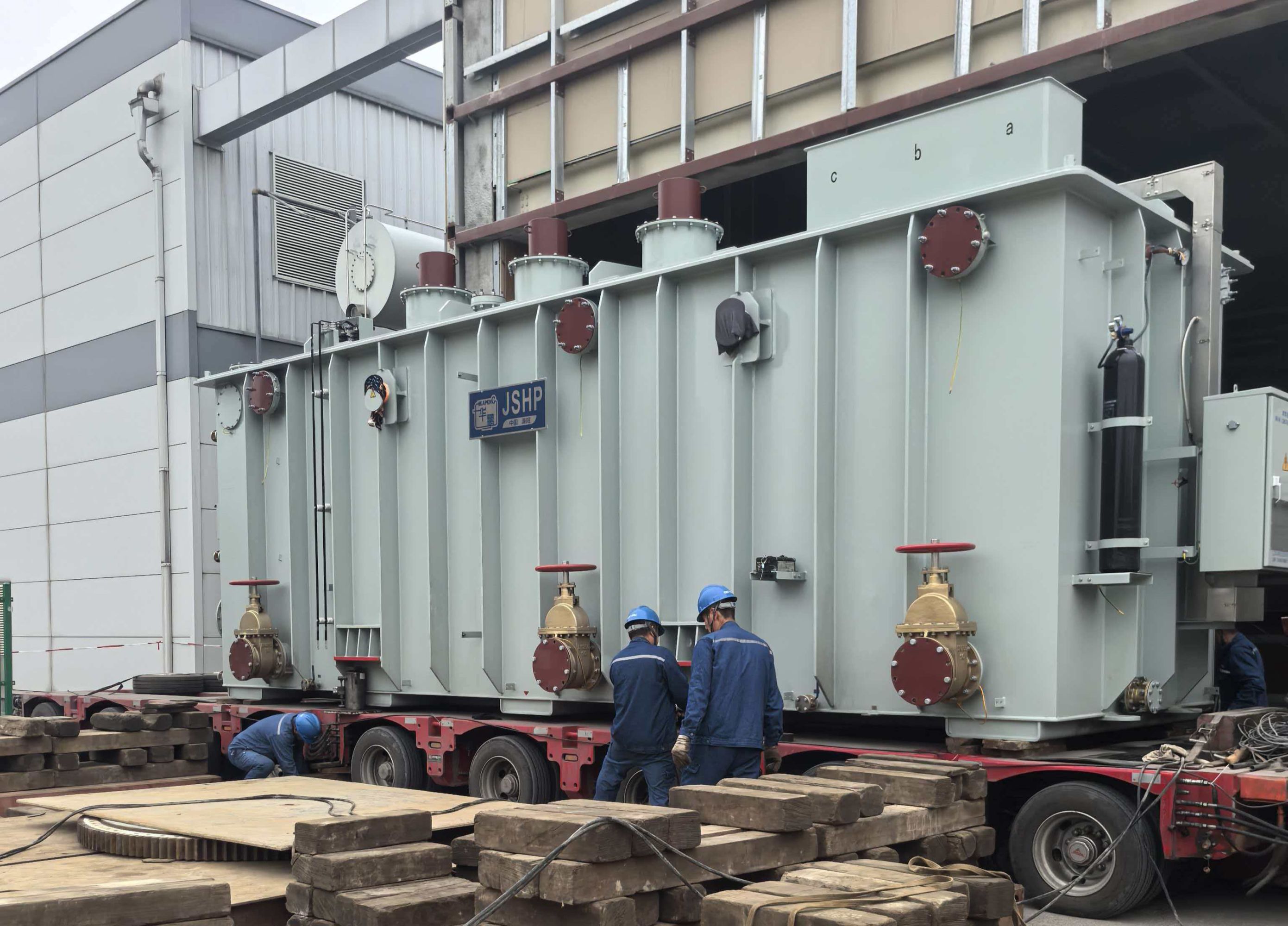

工程现场

据测算,3号主变压器投运后,沈砖变电站原1号、2号主变压器负载率预计将分别降至73%和74%,电力设备重载压力显著缓解。新增变压器不仅提升了区域电网的供电能力和负荷转移能力,同时释放出更多出线仓位,为洞泾地区后续产业发展和城市更新预留出充裕的用电空间。

目前,松江供电公司已全面完成配套出线改接工程,进一步释放变电站主变压器供电能力。下阶段,公司将动态优化电网运行方式,持续完善应急处置预案,全力保障松江电网在2026年夏季用电高峰期间安全稳定运行,为地方经济高质量发展提供电力支撑。

■记者 沈思韵 文图
